供用电分公司提前完成下石节矿二号副斜井6KV变电所线路施工
作者:胥铜莉 强莹   来源:    发布日期:2015-05-15   点击次数:
分享:

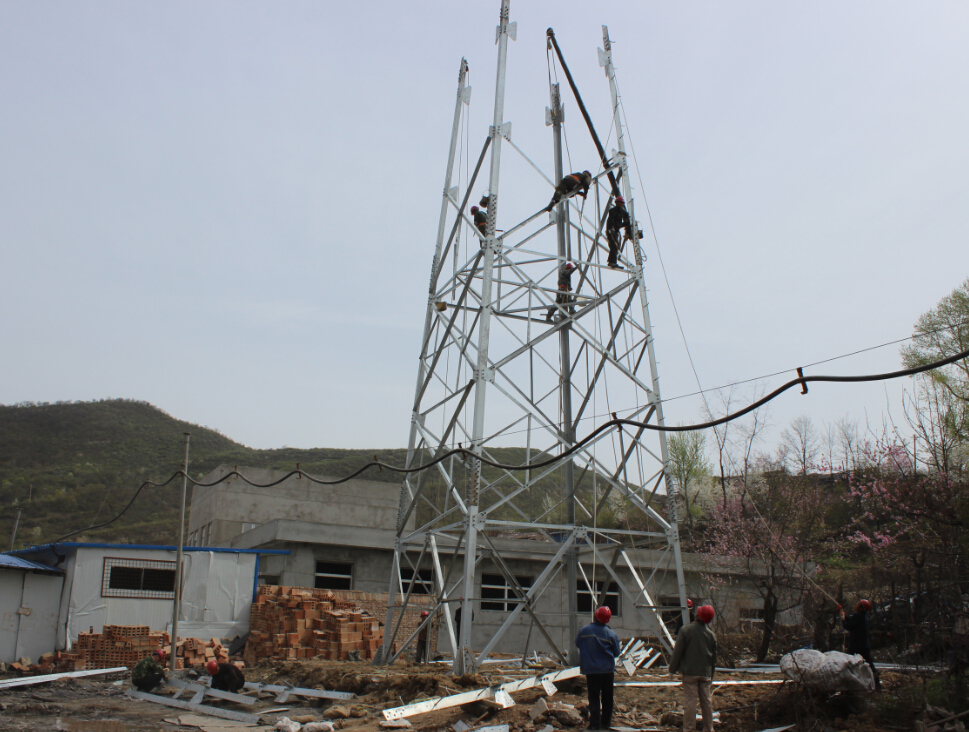

近日,由供用电分公司承建的下石节矿二号副斜井6KV变电所线路安装工程现场传来喜讯。经过全体工程技术及施工人员46天的共同奋斗,提前6天完成了第一阶段从下石节矿6KV广场线路T接至二号副斜井四基铁塔架设及全长1.3公里Ⅰ、Ⅱ输电线路的敷设工作,为该工程进入下一阶段施工,奠定了坚实基础。

据悉,为全力确保此项工程顺利进行,该分公司抽调精兵强将,按照施工方案,采取边开展铁塔地基勘查、开挖施工,边进行协调的工作办法,在确保安全的前提下抢时间、赶工期。在施工中,针对今年春季雨水多,塔基开挖中不断出现渗水塌方的不利因素,全体技术施工人员发挥聪明才智,通过在塔基开挖基础上方搭建防水雨棚,防止雨水落入;在塔基基础开挖中不断用潜水泵及时抽放塔基底部涌水,防止渗水侵泡塔基,造成塌方;在安装塔基时设立临时防滑桩,防止塔基侧面垮台;利用施工模板及时固定塔基,迅速完成铁塔浇筑,保证了施工质量和进度。

目前,该工程设备已运抵现场,该分公司全体施工人员以饱满的斗志投入到了设备卸运、安装、调试阶段的施工中,努力确保按时、保质、保量完成全部工程施工。
