公司信息调度大楼10KV变电站顺利投运
作者:   来源:    发布日期:2015-01-14   点击次数:
分享:

元月9日,由供电分公司负责的矿业公司信息调度大楼地下负一层10KV变电站,经过120天的安装、施工及试验、测试和调试,顺利通过铜川市王益区电力局和相关技术人员验收合格后投入运行。该10KV变电站的成功投运,为矿业公司信息调度大楼的正式使用提供了电力保障。

在矿业公司信息大楼施工中,供用电分公司高度重视,在设备未到货前就组织工程技术和调度运行部门技术人员熟悉该站设备、施工、安装图纸,按照要求优化施工方案。设备到货后,该分公司立即组织技术、施工人员进入现场验收设备,精心组织施工,并抽调责任心强的工程技术人员深入现场,监督施工期间的各项安全措施落实情况。为使该站早日投入运行,该分公司各部门之间紧密配合、相互协作,采取了边安装、边试验、边测试的办法,提高工作了效率、节约了时间,并对所有设备进行了投运前的检查、验收、消缺工作。在此期间,该分公司积极联系铜川市王益区供电局,接洽电源接入事项,确保在设备安装调试工作一结束,能够使该站立即投运。

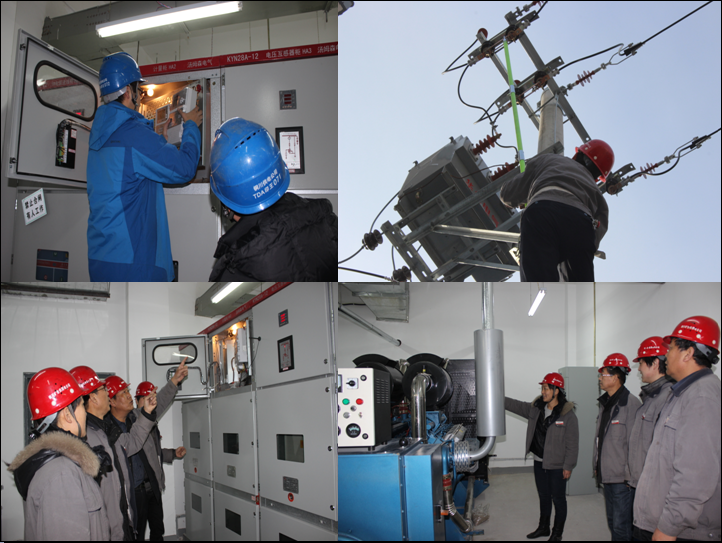

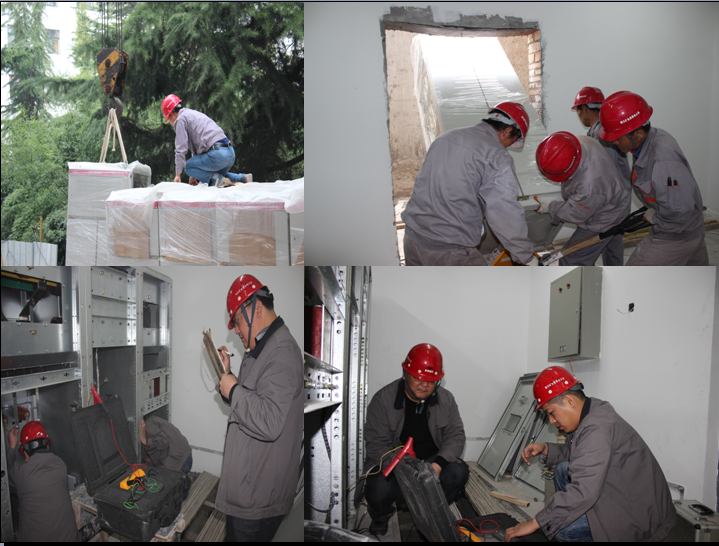

据悉,该分公司在此项工程中共出动人员180多人次,车辆60多台次,先后完成了17面高低压开关柜,1台1520KA主变压器及1台500KW柴油发电机组的安装、试验、调试工作。完成了240米3基水泥杆线路的架设和1组开关及刀闸的安装工作。在变电站标准化管理方面,完成了该站的安全工器具、绝缘皮垫子配置,管理制度、标志牌的制做、悬挂和变电站日常运行维护管理人员的选拔与培训工作。在此次施工中,该分公司团员青年在接入工程施工阶段,主动请战,承担完成了3基水泥杆坑,基础开挖工程的一半工程量,为工程的进度和节约费用方面做出了积极的贡献。
