地心深处鏖战紧 搏击风浪砥砺行
――下石节矿综采回收安装工作全面告捷
9月23日四点班,从下石节煤矿千米井下传来捷报,矿井221工作面回收、2302安装接续工程在安全高效的前提下比原计划提前四天顺利完成。目前,大皮带正在调试。

科学谋划打响“攻坚战役”

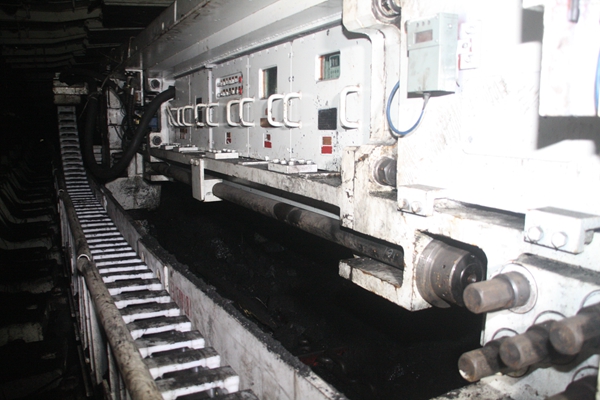

8月18日,下石节矿221工作面全面停产,一次采全高大型综采设备将经历第二次不升井搬家倒面,至2302工作面开始第三个工作面开采的新的征程。面对工程进度紧张和自然条件严峻的双重考验,矿指挥部超前科学规划,统筹安排到位,矿级领导放弃休假,牵头负责,统一协调,24小时跟班在现场,遇到问题及时深入井下协调解决实际问题。业务科室结合井下现场实际,科学编制工程计划、施工技术措施,深入现场跟踪指导,及时解除现场突发问题。该矿综采队、综掘一队、综掘二队、掘进二队、运输区、机电运转队、机电车间等单位始终将安全放在一切工作的首位,克服工作面涌水量大、煤泥多、设备沉重等多重困难,全力以赴投入到此次矿井回收接续战斗当中。大家积极借鉴221工作面不升井倒面的宝贵经验,坚持在学中干、在干中学、边干边摸索,攻克了一个又一个阻碍生产接续的难关隘口,打响了一场响彻地心深处敢与自然相搏击的“攻坚战役”。
全员奋战攻坚地质变化
8月28日,矿井生产接续的战役刚刚打响,工作面及辅助系统就遭遇到了顶板突然来压,底鼓、水害等多重地质变化,导致221工作面大面积积水、运顺巷道严重变形、综采支架回收困难,尤其抽83架支架时,老巷出水量一度达到了每小时100立方米,部分区域积水深达1.8米;原本14平方米的运顺巷道受矿压变化影响截面收缩到不足4平方米,完全打破了原本进行顺利的回收接续工程进度。面对突发困难,该矿回收接续指挥部立即召开紧急会议,结合实际重新安排部署,并调拨掘进一队、综掘二队、掘进二队的精兵强将全力配合综采工作共度难关。221工作面回收现场,综采队广大干部职工多次赤身跳入到齐胸的水中安设水泵、铺设排水管路,并及时调整排水位置保障排水通畅。生产班职工每次拉架都要站在积水中挖好十字头,连接好溜子和综采支架,进行安全运输。配合综采回收的掘进一队职工张玉信、范生军等人也带头跳入齐腰的水中一锨一锨清理淤泥,打好木垛支护,全力以赴做好支架回收工作。一个班下来,浑身湿透的职工很多都得了重感冒,即使这样也没有一个人叫苦叫累,没有一个人离岗休息,广大干部职工以顽强的作风和超常的毅力战胜重重困难,为矿井回收接续的有序推进提供了可靠保障。
群策群力并肩砥砺前行
在这场回收接续战役中,该矿被誉为钢铁之队的综采队主要担负着矿井221工作面回收、地面综采支架及配件装车、支架井下硐室组装、2302工作面摆架等多重任务。该队党政科学分工,下设回收、装车、组装、摆架四个小组,由分管副职带队,协调配合保证回收接续工程进度。在工作中,领导干部模范带头做表率,坚持24小时双岗跟值班,现场指挥,监护安全施工和工程进度。特别是从9月3日开始,由于矿井大皮带变频系统改造施工,乘人系统无法运行,广大一线职工坚持步行2300阶台阶近一千余米赶往猴车处,每个单趟都要近一个小时。大家共同克服机组设备老化、运输系统复杂、地质环境制约、井下安装空间受限、施工条件艰苦等重重困难,积极发扬煤矿工人特别能吃苦、特别能战斗的光荣传统,按照矿总指挥部总体部署,严格制定相应计划,紧盯现场,保证进度,责任落实到人,确保在井下直接完成回收、检修、安装工作,展现出蛇山人以钢铁般意志迎接挑战的英雄本色。
随着8月27日221工作面首架端头支架顺利回收首战告捷,截止9月23日四点班,工作面共计回收支架89台,安装支架138台、端头架1台、超前支架3台,安装接续工程比原计划40天提前4天顺利完成,标志着该矿取得一次采全高大型综采设备第二次不升井搬家倒面工程胜利告捷的历史性突破,为企业后续发展积累了宝贵的实践经验,开辟了更为广阔的前景空间。
编辑:郝 龙
