崔家沟项目部超前谋划2311工作面设备安装工作
作者:畅斌文   来源:崔家沟项目部    发布日期:2019-08-01   点击次数:
分享:


近期,崔家沟项目部积极动员、认真部署,提前着手2311工作面设备安装工作,为该面设备安装奠定了坚实基础。

该项目部2311工作面预计在今年8月底正式进入安装阶段,为确保安装工作能够顺利进行,该项目部超前谋划、提前部署,一是做好工作面切眼扩帮工作。由生产部具体负责,综掘一队组织施工,对工作面切眼200米进行二次扩帮,保证工作面设备安装空间充足。二是做好安装所需设备检修调试工作。工作面安装所需综采设备的检修调试,由机电部负责协调组织,综采队、机电队、运转队全力配合,确保设备检修按期完成。三是做好瓦斯预抽工作。工作面煤体内的瓦斯预抽,由通防部具体负责,抽防队组织施工,对2311回顺煤体进行打钻,抽采本煤层内的瓦斯。

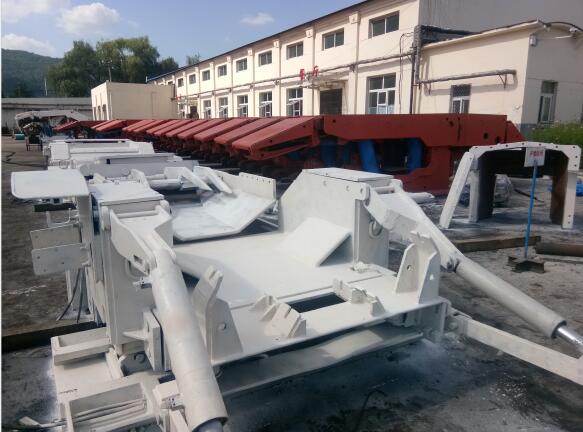

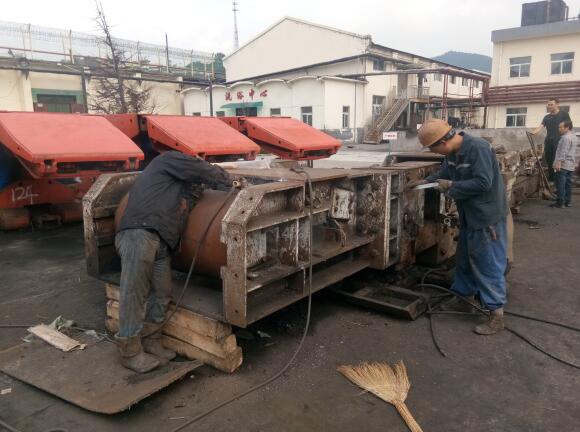

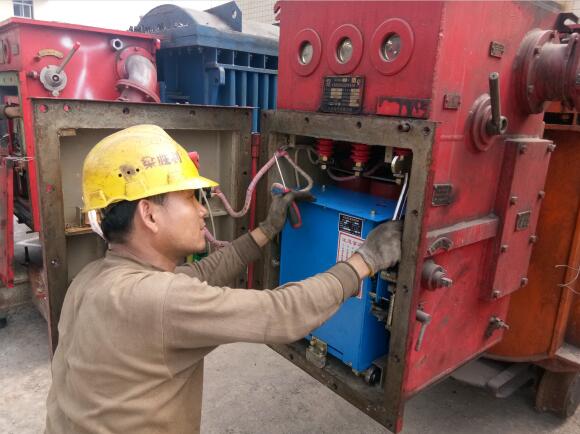

为抓好各项工作工程质量和进度,该项目部提前组织业务部室分别制定了《三盘区东翼2311切眼扩帮安全技术措施》、《2311工作面设备安装前期设备检修总体日程安排》和《2311回顺打钻预抽瓦斯技术措施》,并组织各施工单位干部职工认真学习,使其掌握安全技术要领,为施工安全和工程质量提供保证。保掘进期间,一队严格按照生产部地测组在工作面切眼释放的激光导线进行施工,采用EBZ—160型综掘机进行割煤,生产部对掘进后的巷道,通过仪器进行数据校对,确保巷道工程质量达标;设备检修期间,机电部根据综采设备安装日程总体检修安排,列出每天的设备检修任务清单,协调组织检修单位对工作面液压支架、转载机、破碎机、设备列车、组合开关等设备进行阶段性检修调试,对移变、组合开关等供电设备故障进行全面排查,并加强与崔家沟煤矿业务上的沟通,做好检修设备配件和新设备的购置;打钻期间,抽放队从回顺切眼处,由里向外在煤体顶部每隔6米打一组平行孔,并在每个钻场内打7个预抽孔,通过埋管与瓦斯抽放管路对接,预抽本煤层内瓦斯,通防部安排专人定期在施工现场对施工单位在煤墙打钻的开孔方位、角度、孔深进行严格把关,并在现场给与技术性指导,提高瓦斯抽放率。

截止到目前,2311工作面二次切眼工作已完成,工作面安装所需的转载机、破碎机已完成检修调试,液压支架已检修完成40台,新购置的前后部刮板输送机、无极绳绞车已运到矿,回顺各钻场内的预抽孔已打完,工作面安装前期准备主要工作基本完成,为工作面顺利安装打下了坚实基础。



责任编辑:彦荣 编辑:蓝 图


上一条:东坡煤矿党政领导矸石山上送“清凉”
下一条:下石节矿召开2019年二季度经济运行分析会暨安全办公会

打印】    【收藏返回首页 关闭窗口

相关文章
读取内容中,请等待...
