欣荣公司圆满完成梅七铁路线玉华矿永红和西二供电线路改造
作者:强莹   来源:欣荣配售电公司    发布日期:2022-05-26   点击次数:
分享:


为了更好的保证咸铜铁路梅七铁路线、6kV永红洗煤厂、西二专线家属区的供电安全,近日,欣荣配售电公司与中通建设发展(西安)有限公司协议对两条线路进行线路改造。

据了解, 因玉华煤矿永红和西二供电线路跨越了梅七铁路线,根据国家对铁路上方低电压不得跨高电压的安全规定,为配合铁路运行正常保证供电安全,欣荣公司在接到任务后,迅速制定时间进度表,合理安排施工方案,对安全措施及送电方案进行周密部署,杜绝一切意外发生的可能,并加强对现场防疫、安全、质量管控工作力度。

该公司调配相关骨干人员到施工现场对防疫措施落实及施工现场环境进行认真的审查,确保熟悉工作现场环境。不断加强施工方案审查,细化措施落实责任,保证各项安全质量管控措施到位。持续强化现场安全质量管控,从人、机、料、法、环五个方面入手,突出管控重点,严把工程质量关、盯紧安全风险点,统筹协调各现场资源,确保不留安全隐患。

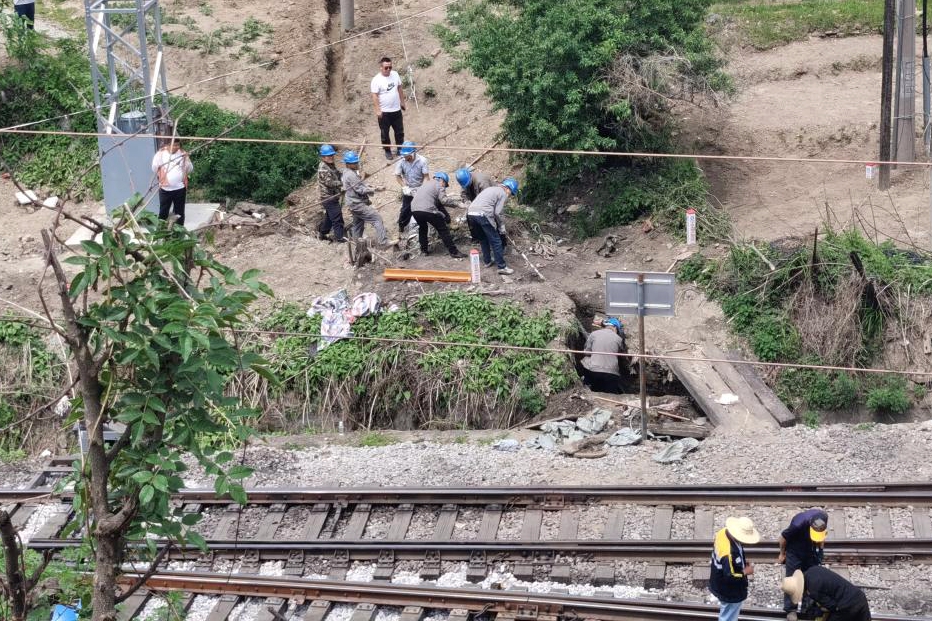

 此次施工项目施工历时12天,主要包括拆除原架空线路360米,新敷设电缆275米、架空线路900米,新立电杆3基,及其他辅助设备,并对线路进行试验、调试等。截止2022年5月24日已全部完工并恢复供电,为保证矿区供电安全,梅七火车线路的安全运行奠定了良好的安全基础。


责任编辑:彦荣 编辑:蓝图
