欣荣公司顺利完成玉华变电站改造工作
作者:曹忠义 李文雪   来源:欣荣配售电公司    发布日期:2019-05-15   点击次数:
分享:

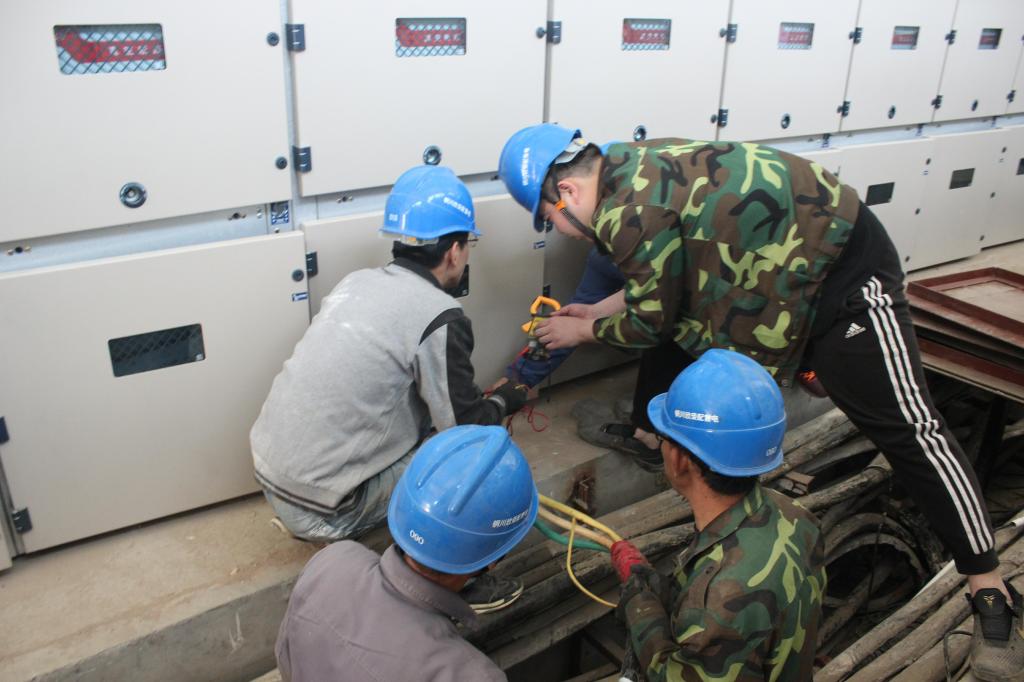

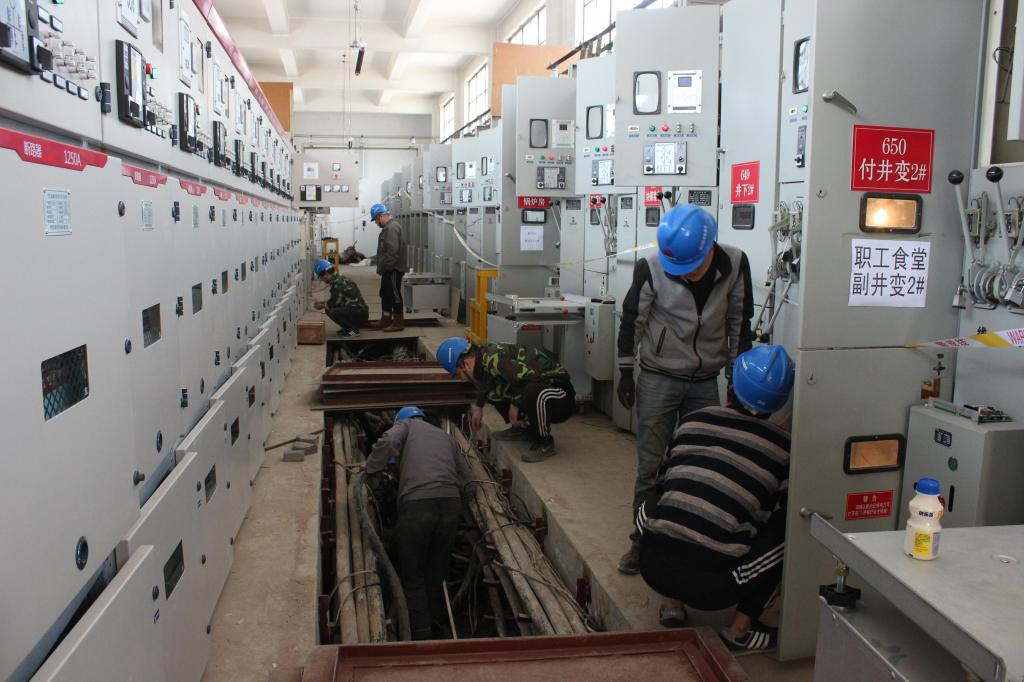

近日,欣荣配售电公司玉华35KV变电站传出喜讯,在确保玉华煤矿安全供电的前提下,欣荣公司施工人员通过15天的连续奋战,顺利完成对玉华35KV变电站6KV高压系统2段开关柜的拆除、更换、测试、投运工作,截止目前,共计拆除26面、安装运行21面。

据悉,玉华35KV变电站于1995年投入使用,采用的是GG1A型6KV高压开关柜,经过20多年的服役使用,电气设备出现了老化现象,主要表现在操作不灵活,故障率逐渐增加。加之玉华煤矿近年来,对电能需求不断增加,原有电气设备载流量小,不能完全满足用电负荷增加的需求,长此以往会对矿井安全供电造成一定的影响,为避免供电安全事故发生,保障矿井安全生产,欣荣公司于4月17日起,正式开始对玉华35KV变电站6KV高压系统进行改造施工。

为确保本次改造施工在不影响玉华煤矿安全生产的前提下进行,欣荣公司成立了以公司领导为组长,电力调度中心、工程技术、运行维护等主要参与施工改造部门负责人为副组长,各部门技术骨干为成员的施工领导小组。密切与玉华煤矿协调沟通,按照矿井的生产需要,采用不停电的改造方式,制定出最优的改造方案,按照分阶段、分步骤的施工办法,提前做好每一环节、每一项施工前的保障措施,并为每一个要更换拆除的高压柜,提前准备好备用高压柜,待备用开关柜带电工作运行稳定后,对原有开关柜进行拆除,确保玉华35KV变电站供电系统在双电源、双回路的运行方式下进行。

在此次改造期间,全体技术人员和施工人员吃住在工地,充分利用矿井检修、供电负荷降低等各种利于施工的时间段,加班加点开展施工改造工作;同时该公司组织施工领导小组及安监人员采取不定时、不告知的方式,深入施工现场对安全、进度、质量、人员机械、标志、标识等进行全面的检查,做到不安全不工作,安全防护措施不到位不工作,确保玉华35KV变电站6KV高压系统改造工程的安全、如期、高质量完成。
