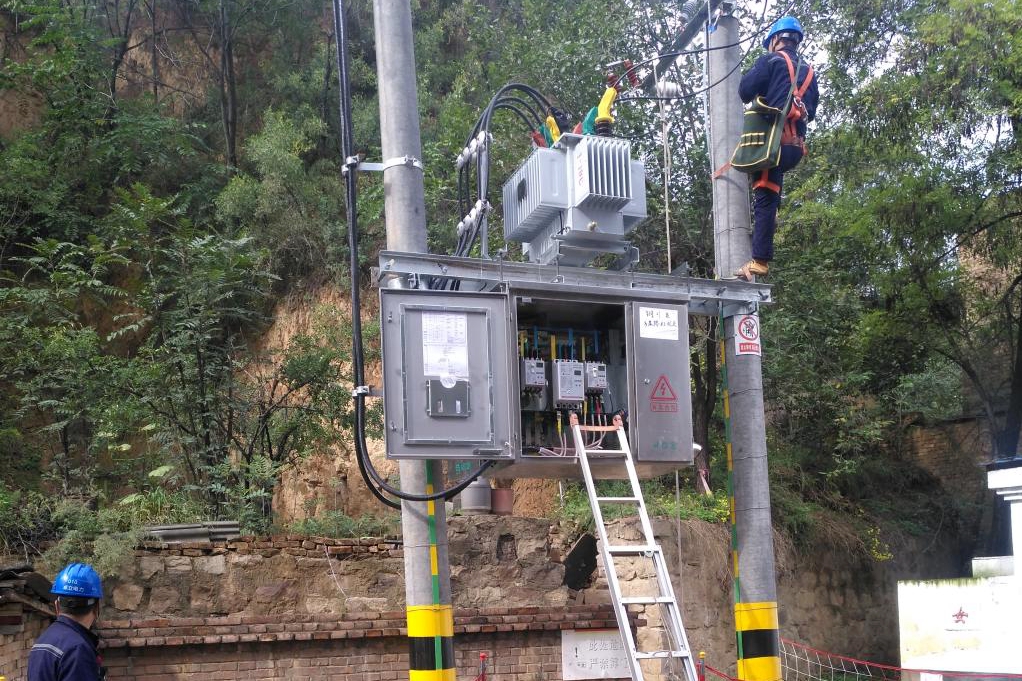

随着铜川分部南苑小区一号楼变压器(200KVA)的投运和202户住户漏电保护器的合闸,标志着“三供一业”供电改造经过九个月的洽谈、移交、筹备工作中,已正式进入实质性维修改造阶段。
从2018年12月印台王益电力分公司与华远项目部“三供一业”改造办公室,对市区各单位用电用户进行现场核对、现场设计开始,“三供一业”供电维修改造工作正式拉开了序幕。2019年7月,印台王益电力分公司根据设计方案确定了第一批“三供一业”维修改造单位,2019年8月,印台王益电力分公司与施工方对首批供电维修改造单位进行设计方案现场核对、技术交底,确认对铜川分部及梅苑小区先期进行户表改造。华远项目部物业运行部及各相关部门积极配合住户与供电局签订供用电合同,收集居民身份证复印件,填写用电平面图,为供电维修改造顺利进行提供了时间上的有力支持。施工方依据印台王益电力分公司提供的住户信息提取材料、电表、变压器等,为后续施工做准备。
截止目前,铜川分部已完成202户,未完成的464户及梅苑小区1579户户表改造将于10月底完成。
