欣荣公司:圆满完成铜鑫Ⅱ线路改造施工任务

作者:强莹 来源:欣荣配售电公司 发布日期:2026-07-29 点击次数:


近日,欣荣公司凭借专业精细的施工水准,圆满完成6kV铜鑫Ⅱ线路改造施工任务。本次改造因用电侧负荷位置调整实施,改造后线路将精准适配陕西凯兴瑞耀能源公司生产用电需求,为企业安全生产提供可靠电力支撑。

接到施工任务后,该公司秉持严谨专业的施工理念,快速组织技术人员深入现场实地勘查,结合全新用电点位、现场工况及安全规范,精准研判施工重点、难点,科学编制专项施工方案,细化各工序施工标准、安全管控要点,以精细化前期筹备,为工程高质量施工筑牢技术基础。

面对户外气温高、施工难度大、劳动强度高的实际情况,该公司严格执行上级关于高温作业相关规定和要求,科学安排作业时间,合理调整施工班次,落实“做两头、歇中间”避高温作业模式。同时,为施工人员配齐藿香正气水、清凉油等防暑物资,落实高温防护举措。全体施工人员不惧酷暑、坚守岗位,严守施工规范、精细把控每一道工序,以过硬的职业素养高效推进施工进度。

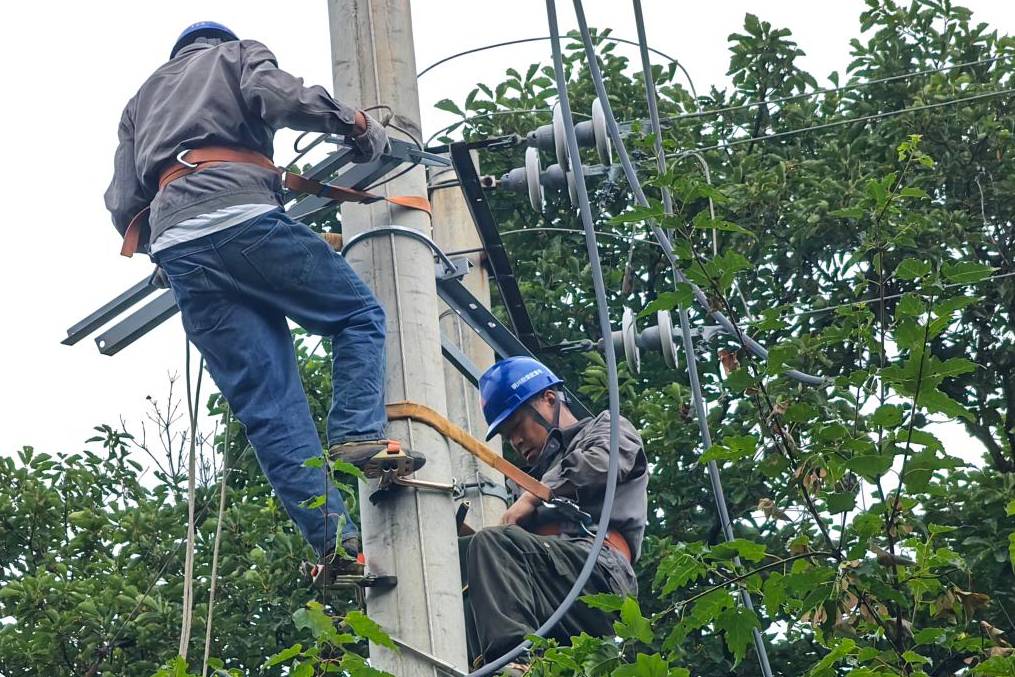

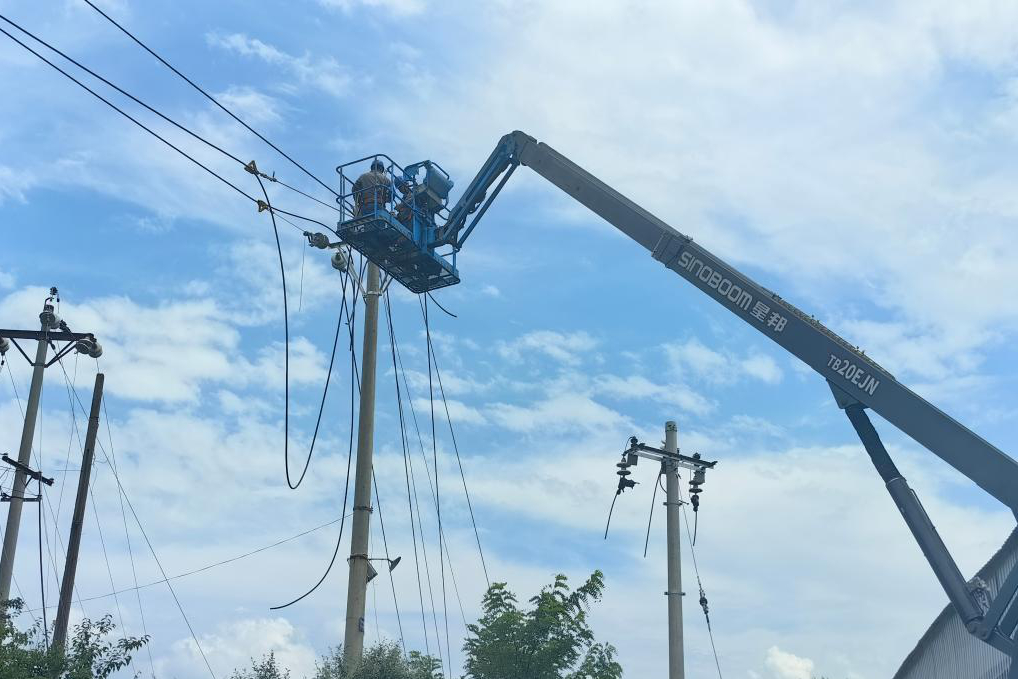

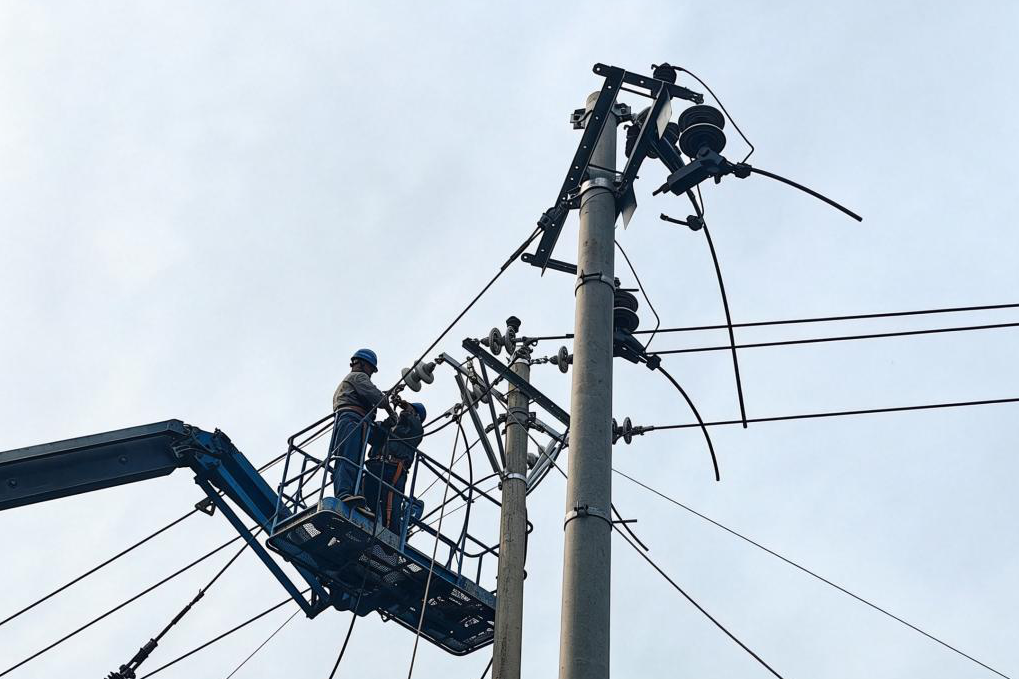

施工全过程高标准、精细化落地各项作业,保质保量完成全部施工内容,累计拆除旧导线1200米、新架导线700米,完成4基电杆全套金具更换,开挖电杆拉线坑2个;采用直埋与电缆钩悬挂双重方式敷设高压电缆80米,精细制作2套电缆终端,新装高压智能真空断路器1台;同步精细化清理线路通道,彻底消除树线安全隐患,全方位保障线路供电安全、稳定、合规。

本次工程顺利竣工,充分彰显了欣荣公司精湛的施工技术、精细的作业标准和高效的履约能力,完美适配用电侧改造后的供电需求,有效提升线路供电可靠性与智能化水平。下一步,该公司将持续坚守精工施工理念,严控施工质量与安全,以专业过硬的施工能力服务客户,助力用户用电安全稳定。
