一切为了安全供电
--供用电分公司圆满完成陈家山矿供电系统改造侧记

9月27日,随着安子沟3KV变电站最后一组SVC的投运,标志着由供用电分公司承建的陈家山煤矿供电系统改造工程,提前3天圆满完工并成功投运,工程的完工为陈家山煤矿今后安全生产提供了优质、可靠的供电保障,也为祖国的六十六周年华诞献上了一份厚礼。
陈家山煤矿供电系统改造工程是矿业公司2014年批复的专项资金工程,目的是解决矿井生产工作面不断向前延伸而造成的供电系统压降过大,矿井综采、综掘设备启动困难,供电质量下降,电量损耗较大的问题。该工程由新建一条2.89公里,14基铁塔双回路35KV输电线路工程及新建一座安子沟35KV变电站工程组成。在时间安排上跨越两个年度,矿业公司要求务必于2015年9月底之前完工。

积极准备 严抓落实
2014年初,供用电分公司成立输电线路工程施工小组,组织设计和施工人员多次深入陈家山安子沟,勘察35KV输电线路现场,就输电线路工程定位交桩工作进行现场测量对接,对定位内容及时复测,确保数据的准确性。同时积极走访线路经过区域内的相关部门、村庄及部分单位,接洽协调建设用地,清除树障等相关事宜,做好开工前各项准备工作,保障工程顺利实施。

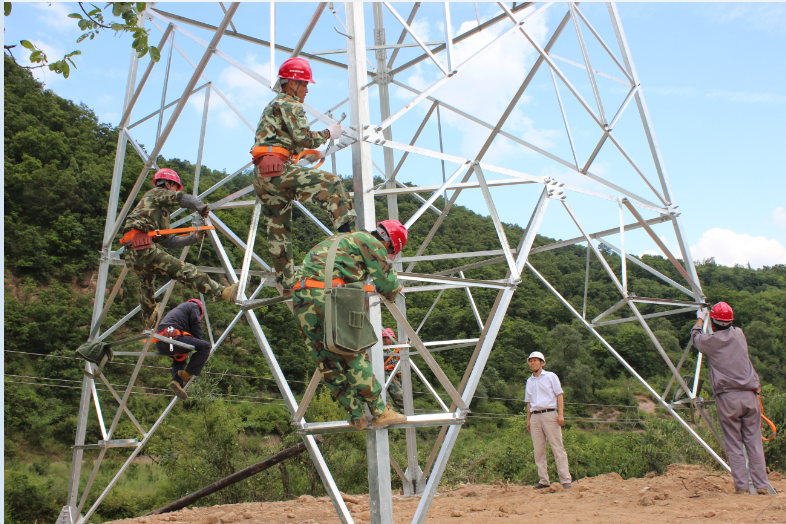

2014年6月份进入线路施工期,该分公司根据工程设计要求,针对工程所处地区、气候环境和地质情况,多次召开专题会议,优化施工方案,制定技术措施,成立工程项目部,落实专人分别担任项目总工程师、经理,并委派外线技术人员及工程技术人员长住工地,对工程的实施进行动态监督,实时将工程进度和出现的各种问题向分公司汇报,确保工程按计划向前推进。经过分公司干部职工70多天的奋战,2014年8月中旬圆满完成输电线路施工的任务,线路成功带电。

狠抓细节 高效安装

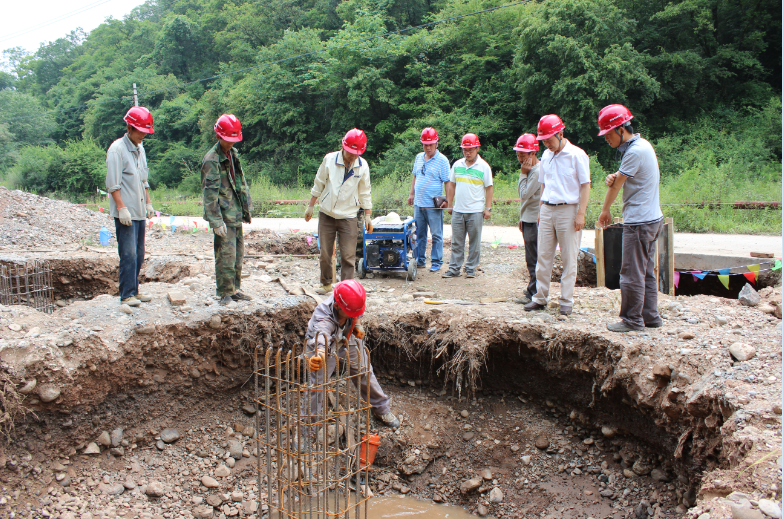

在输电线路施工中,由于安子沟35KV输电线路大部分都在河沟中穿行,塔基开挖中不断出现渗水造成塌方,全体技术施工人员通过不断用潜水泵及时抽放塔基底部涌水,防止渗水侵泡塔基,在安装塔基时设立临时防滑桩,防止塔基侧面垮台,利用施工模板及时固定塔基,迅速完成塔基浇筑的办法,克服不利因素,确保施工质量和进度。2015年3月初,安子沟35KV变电站土建工程开工,该分公司再次成立由分管领导、工程技术人员组成的检查组,按照设计要求和施工标准,采取不定时,不告知施工单位的方式,多次深入土建施工现场,对安全、进度、质量、人员机械等进行全面检查,针对检查存在的问题要求施工队伍按照“五落实”的原则进行整改,确保了土建工程于当年8月中旬安全保质保量完成。

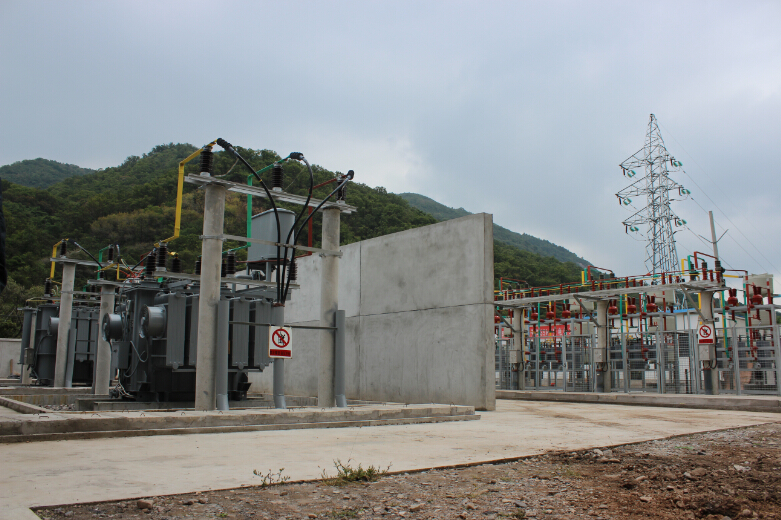

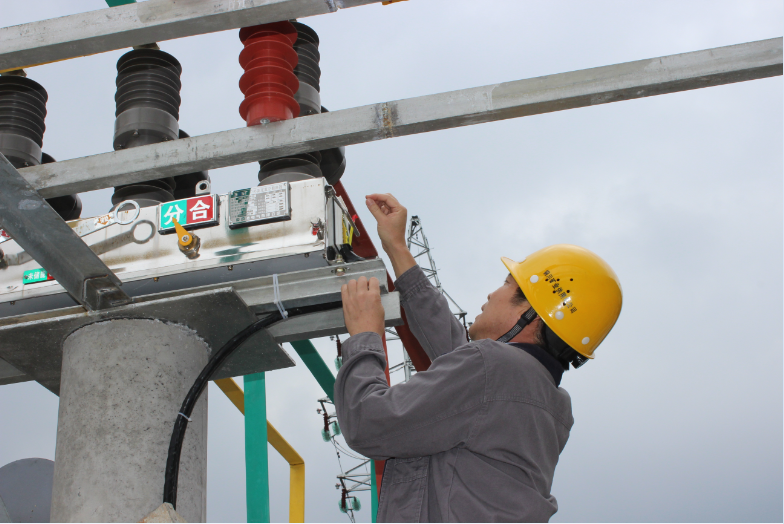

2015年8月初,安子沟35KV变电站土建工程进入施工最后阶段时,该分公司就着手调配值班人员,将东区收缩后王石凹35KV变电站3人调到安子沟站加强值班力量,为该站的投运随时做好准备。当月中旬,安子沟35KV变电站土建工程顺利完工后,该分公司立即组织外线、内修、试验、测试人员,进驻安子沟35KV变电站施工现场,以安装一台设备,测试一台设备的办法,开展电气设备、主变压器、SVC无功补偿装置的安装、调试、实验工作,确保电气设备一次就位,各项数据准确。经过40多天的连续奋战,共安装、试验、测试35KV主压器2台,35KV高压开关柜8面,6KV高压开关柜20面,控制柜10面,SVC无功补偿装置1套,高压电缆670米,低压电缆4210米,并实现了成功投运。

精心组织 敢打硬仗
在陈家山煤矿供电系统改造过程中,既要保障矿井安全供电,确保正常生产不受影响,另一方面为了节约资金,要将原春林35KV变电站两台主变压器先后搬迁至新建安子沟35KV变电站,更要保证其它电气安装调试工作不能停滞受影响。针对这一情况,该分公司统筹规划,精心组织,各级领导干部都深入现场进行技术交底,现场指挥、协调,并每天召开现场会总结工作,及时调整人员配置及安全施工措施。
在安装调试现场,很多干部职工都是连续作战,工作服上散发着阵阵汗腥味,双眼熬的通红,还要受到蚊子、牛虻的叮咬,工作条件十分艰苦。该分公司干部职工充分发扬煤矿工人“特别能战斗、特别能吃苦”的精神,严格按照工期推进各项工作,确保了此项工程的安全顺利按期完工,为矿井安全生产提供了强有力的供电保障,也为矿业公司稳步发展贡献了供电人自己的力量。
