近日,机电分公司(厂)紧盯目标任务追赶超越,在重点工程建设施工中苦干实干加巧干,依靠管理和技术创新创效成果的应用,切实提高了生产效率,用小革新发挥出大作用,多点精准发力出色打赢重点项目攻坚战,受到多方赞誉。

强管理职工奋勇争先
下石节矿强排水系统建设涉及5100米主管路的运输安装,21000米缆线布设、930米斜巷的10套防滑固定装置和2台710千瓦潜水泵的安装及配电装置安装调试等项任务。面对工期紧,任务重等诸多困难因素,该分公司(厂)领导高度重视靠前指挥,科学管理扎实安排,倒排工期有序施工,按照“死任务、活时间”的方式进行定额管理,并采取多项奖励政策,广泛调动职工劳动积极性,规定每班有任务、超额有奖励,且超额部分可累加上浮,激励大家紧盯目标任务心往一处想、劲往一处使,协同作战“撸起袖子加油干”,在苦干大干勇争先中安全施工、灵活巧干,工程技术人员也纷纷围绕生产解难题,立足实际搞革新,依靠技术创新创效,使技术攻关成果不断涌现,解决了多项技术难题,不仅提高了工效,确保了施工安全,还为提前完成目标任务争取了宝贵时间。

小创新提升焊接工效
摆在施工人员面前的难题首先是法兰盘焊接。此次强排水系统焊接用管直径为273毫米单根管子长度为10米至12.5米,仅自重就有740公斤到930公斤,以往焊接此类大型管道的法兰盘需要3、4名工人协同作业,人撬手推地转动管道完成法兰盘焊接,面对415根数量庞大的管道施工,如沿用以往的老办法必然要影响施工进度。工程技术人员集思广益,自己动手创新改造工装器具,按照焊接人员作业易操作高度和管道直径,科学设计出管道法兰盘焊接旋转托架,施工中将管道放在托架转轮上,做到了管道法兰盘焊接随焊随转,两端同时焊接作业,减少了工作人员,提高了劳动工效,确保了安全施工。

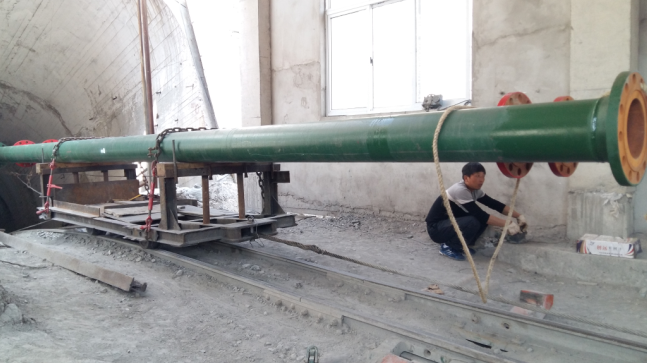

巧稳固解决入井难题

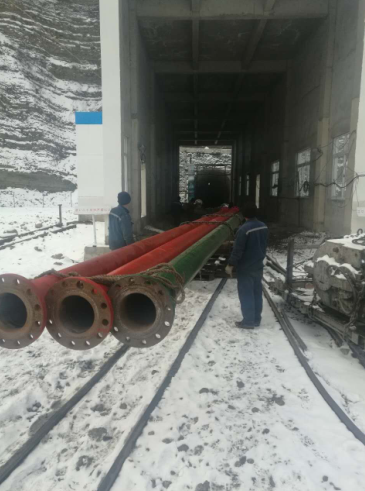

焊接难题解决后,管道入井又成为施工人员绕不过去的难点问题。排水管路经焊接法兰盘后,需将管道运至巷道内排放,运输途中平板车的平稳性及卸车时管道的防滑、防坠是影响运输安全的大问题。由于管道长度大,起吊、装车、捆绑、运输、卸车困难重重,该分公司(厂)技术人员经审慎研讨,研制防滑捆绑专用机具,将管子定位吊放在平板车上,用枕木做好防滑支护,在管子前段采用钢丝绳稳固张紧,利用挂钩通过管子端头法兰盘独立串联至花车车身,中部采用紧绳器将管子捆绑牢靠,不仅一次可拉运3至5根管子入井作业,而且安全拉运至井下施工地点卸货时,可在保持其他管子稳固不动的前提下,单根管子依次自如卸车,由于机具拆装非常方便,提高了安全系数,解决了安全隐患,省时省心又省力,受到职工广泛好评,也为管道安全顺利入井施工奠定了安全基础。

用妙招化解安装困难

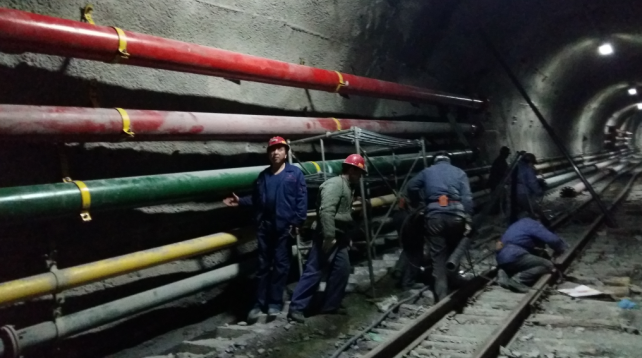

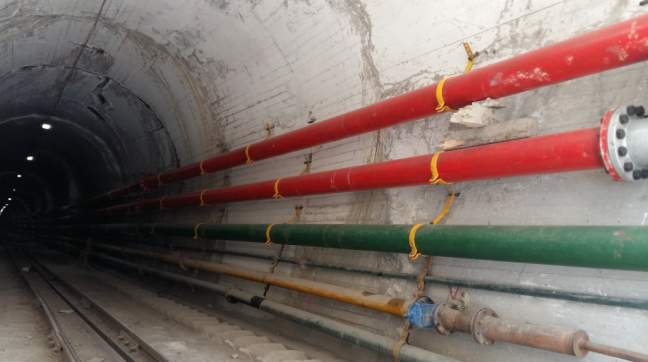

井下管路安装以往通常采用的方式是将倒链固定在井壁锚杆上,通过拉动倒链升降管子进行安装施工,往往受锚杆位置不好确定,倒链悬挂困难,井下巷道狭窄,作业环境困难影响,易导致施工进度缓慢,且存在安全隐患。此次安装长度和自重都很大的管子,更是难上加难。为此工程技术人员又巧妙设计出了卡轨式抱杆,精心制作卡具,将钢管上端靠放在巷道上,下端卡放在井下轨道上,将倒链在钢管上方固定,就可实现随用随支护,方便随时位移转场施工,由于卡轨式抱杆重量轻、功效高、移动方便,加之又采用风钻扳手安装螺栓,在确保安全的前提下提高了工效,加速了施工进度,使平巷安装管路由原来的每班安装4根管子,提高到每班安装5根,斜巷安装也由每班安装3根管子,提高到每班安装4根(最多时可安装5根),大大加快了施工进度。

改装置缆线布放自如

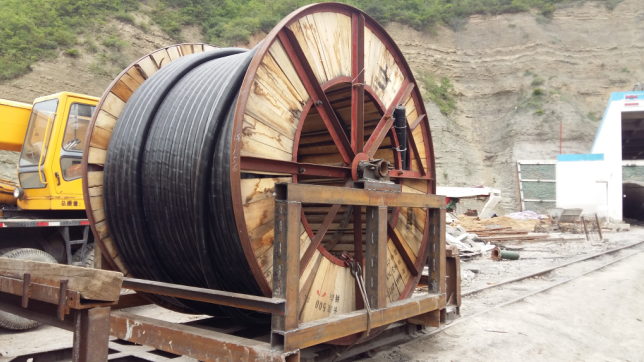

此次建设施工,安装高压电缆和控制电缆共20000余米,为将每盘500米缆线(控制电缆每盘1000米),自重4吨至6吨的电缆安全顺利入井并做到安全悬挂,工程技术人员又为此专门改制4辆集安全运输和布放电缆于一体的电缆运输车,既解决了电缆入井的问题,又能使电缆布放自如,方便井下快速施工。
该分公司(厂)在矿业公司各部室和矿方的大力支持协助下,群策群力紧盯目标任务攻难关,技术革新多点精准发力解难题,不仅保质保量提前完成工作任务,也为企业在“治亏创效”追赶超越奋力冲刺中,做精品拓市场、靠服务树形象起到积极促进作用。
